光耀邊陲 筑夢紅土——文山州清水井120兆瓦光伏項目全容量并網工程紀實

日期:2025-04-21 來源:文山州新能源基地項目部 作者:張璇 劉穎 攝影:徐靜誼 字號:[ ]

在北回歸線穿越的滇東南——云南省文山州文山市,有一群從湘江之畔出發的建設者,跨越1400公里,用20余萬塊光伏板將理想深植于群山間。571個晝夜,他們決意“不破難題不言退,不達目標不言歸”。

迎難而上,突破首要關卡

作為云南“十四五”新能源規劃中的重要節點,清水井光伏項目自啟動以來,備受各方關注。在項目啟動初期,一場關乎土地與民心的“硬仗”便已打響。面對難題,項目部第一時間組建征地協調工作專班,聯合地方政府和業主單位一起以問題導向,主動作為,圍繞群眾最關心的土地使用、通行保障、后期收益等問題,逐戶走訪、面對面細致講解光伏板架設高度、通道預留、作物種植兼容性、后期就業崗位等具體內容,持續釋放政策紅利,爭取群眾理解支持。

經過300余個日夜的持續攻堅,協調組順利完成2200畝土地的征地協調任務,實現對1個鄉鎮、4個自然村的全覆蓋,有效化解了群眾顧慮,切實打通了制約項目整體推進的關鍵堵點。

科技賦能,破譯地勢密碼

2024年7月,隨著征地協調工作的全面完成,清水井光伏項目正式施工。然而,由于項目地處喀斯特地貌區,地表巖層裸露、坡陡土淺,場地利用效率低,嚴重影響了整體施工進度與資源配置。為攻克陡峭山地地形與土地集約化的雙重難題,項目團隊在充分調研論證的基礎上,創新采用“固定+柔性支架”組合模式。與傳統支架相比,柔性支架具有“大跨度、高凈空、長列距”的結構特點,能夠在保證系統穩定性的前提下,有效解決山地布置難題,大幅提升組件布設效率與地形適應能力。

針對地形條件差而光照資源較好的山地,項目專業技術

團隊充分發揮數字化建模手段,依托無人機傾斜攝影及BIM三維模擬,對場區進行實景建模與光照分析。并與設計單位、設備廠家多次開展聯合評審,多輪優化支架,不斷探索最優布置方案。

在工期緊、任務重的情況下,項目部全體人員牢固樹立“一次成優”的質量理念,錨定“樣板引路”工作思路。僅用一個月完成本期柔性支架基礎全部施工任務,實現了單跨距36米、最大單排陣列500米的突破,成為水電八局內部成功應用該技術的首個案例。

速度博弈,搶抓施工窗口

固定支架基礎施工伊始,清水井項目便遭遇持續三個月的強對流天氣。首場暴雨過后,場區主干道路段淤泥堆積嚴重,部分松軟路基出現不同程度塌陷,運輸通道受阻。為盡快打通作業通道,項目團隊迅速啟動應急響應機制,組織機械設備緊急作業,開創“咬尾式護路法”,在30分鐘內搶通了道路。與此同時,持續降雨對樁基作業造成嚴重影響,部分未澆筑樁孔出現塌方、積水,孔壁穩定性下降。項目技術組迅速開展現場研判,因地制宜采取“微型抽水泵抽水+自制清孔工具清孔,最大程度壓縮二次處理時間。

為應對不利天氣影響,項目團隊主動調整施工節奏,清表、鉆孔、澆筑、支架安裝、低壓匯線整方陣流水線施工,最大程度提升施工效率,搶抓有效施工時間。施工過程中,為保障施工過程高效有序,項目團隊嚴格推行“包保+網格化”管理模式,將2269畝施工區劃分為14個網格,每個網格配備專人負責。施工高峰期,500余名作業人員同步作業,各項工作組織有序、推進高效,箱變基礎澆筑受到可再生能源質量監督站多次好評,成為澆筑“樣板示范”,最終創造出清水井光伏項目提前計劃完成全容量投產的“新能源速度”。

黨旗飄揚,凝聚奮進力量

回望清水井光伏項目建設全過程,黨旗在工地高高飄揚。作為水電八局在建體量最大的新能源基地項目,公司黨委全程督導,要求將黨建工作深度融入施工各環節,把組織優勢轉化為履約優勢,把思想引領轉化為行動力量。

自進場伊始,項目黨支部堅持以習近平新時代中國特色社會主義思想為指導,緊扣任務實際推進黨建落地。為提升組織效能,黨支部組建市場營銷、經營策劃、物資采購等6支黨員先鋒隊,設立15個黨員責任崗,將工作細化到人、責任壓實到點。施工一線,黨員隊伍與建設團隊并肩作戰:有的協調資源、多方聯動保障施工,有的提前謀劃、確保物資按需供應,有的蹲守現場、反復推敲技術方案,有的值守后方、為夜間施工送來熱飯熱湯。在各個關鍵節點,黨支部始終靠前指揮、靠前部署、靠前推動,充分發揮了戰斗堡壘作用。

項目建設過程中,項目黨支部始終堅持任務導向與時間節點相結合,牢牢把握施工節奏和資源調度關鍵點:

2023年9月18日,前期策劃團隊率先進場開展協調。

2024年7月25日,項目部克服多重困難實現開工。

2024年12月6日,順利實現首批方陣并網發電目標。

2025年4月11日,清水井光伏項目全容量并網投產。

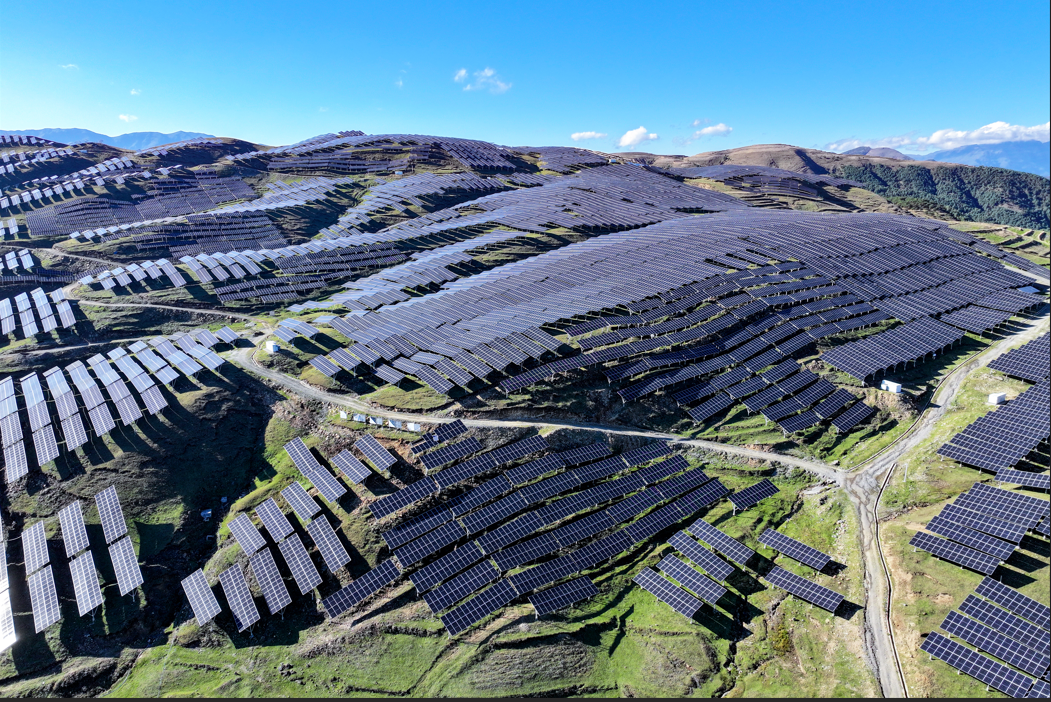

如今,佇立在場區高處遠眺,72000米樁基深植山體,1000公里電纜縱橫連通,273000塊光伏組件順應山勢錯落排布,鋪展出一幅蔚藍的清潔能源圖景。在這片起伏陡峭、巖層裸露的地貌中,建設者們將時間鐫刻進山谷,將汗水融入光影,用571個晝夜實現了資源稟賦向能源動能的高效轉化,率先完成文山州新能源首個項目全容量并網。而他們?nèi)詫⒃鶌^戰在山谷之間,持續釋放綠色動能。


?
